PROGRESS REPORT
工事進捗レポート
カテゴリ:【工事進行中】
(株)スチールセンター亀山事業所6ヤード増築工事

工事が進んでいます!

更新日:2026.10.23

こんにちは!建築部のアギレラです。
秋風が心地よい季節となりました。季節の変わり目で体調を崩しやすい時期となりますので、お体に気を付けてお過ごしください。
今回は、10月に施工した工事を紹介させていただきます。
主に、土間コンクリート打設を行いました。工場内に、製造機械基礎、電気配線ピット等が有り、複雑な形状となる為、土間コンクリートを三層に分けて、打設する計画としました。
今月は一層目、二層目の打設を行いました。
コンクリートの数量も多くなるので、品質を確保できるように打設計画を立てて、施工しています。

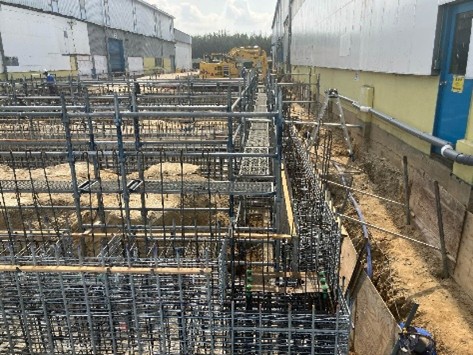

  • (株)スチールセンター亀山事業所6ヤード増築工事
    土間コンクリート打設状況(一層目)
  • (株)スチールセンター亀山事業所6ヤード増築工事
    土間コンクリート打設完了(一層目)
  • (株)スチールセンター亀山事業所6ヤード増築工事
    二層目コンクリート打設状況(二層目)
  • (株)スチールセンター亀山事業所6ヤード増築工事
    二層目コンクリート打設完了(二層目)

三層目は、仕上げのコンクリートとなります。次回の進捗レポートにて紹介します。
お楽しみに!

鉄骨建方進んでいます!

更新日:2026.08.03

こんにちは!建築部のアギレラです。
8月になりました。暑さが厳しくなってまいりましたが、いかがお過ごしでしょうか。
スチールセンター6ヤード増築工事の現場では、鉄骨建方作業を行っております。鉄骨工事はレッカーを使用して、一つ一つの部材を順番に組み立てていきます。組み立てる時は鉄骨鳶といわれる職人さんが高所で作業しています。
 この建物は鉄骨の高さが約13mとなりますので、一歩間違えれば大きな事故につながります。そうならないようにしっかりと安全対策を行いながら作業を進めていきます。そして、日に日に暑さが増してきましたので、こまめな水分補給や休憩を取る等の熱中症対策を行っています。
 鉄骨工事が進んでいくと徐々に建物の形が見えてきます。また、現場の雰囲気もガラッと変わってきました。改めて見ると、「大きい!」と感動します。引き続き暑さに負けずに工事を進めていきたいと思います。

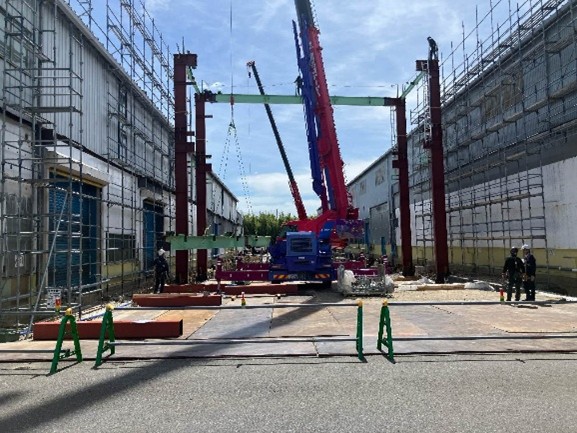

  • (株)スチールセンター亀山事業所6ヤード増築工事
    鉄骨建方状況①

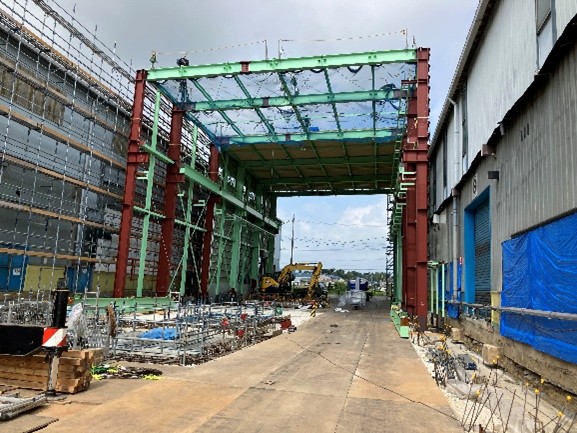

  • (株)スチールセンター亀山事業所6ヤード増築工事
    鉄骨建方状況②

鉄骨工事が終わると次は、屋根工事や外壁工事に進んでいきます。次回の工事進捗レポートもお楽しみに!

基礎工事中です

更新日:2026.07.17

こんにちは!4月に入社しました、建築部のアギレラです。
このたび株式会社スチールセンター亀山事業所6ヤード増築工事を担当することになりました。これから工事の様子を紹介してまいりますので、どうぞ完成までお付き合いください!
今回の工事は鉄骨造、平屋建て、延べ床面積1,929.38㎡の工場を増築します。南北方向16m、東西方向120mの細長い建物です。
工事は、工区分けをして、西から東に順に進めていきます。

今回は基礎工事を紹介します。
基礎工事は掘削、均しコンクリート、アンカーセット、鉄筋配筋、型枠建込み、コンクリート打設の順で施工します。掘削する時はどんどん深くなっていくので足元に注意して作業を行いました。均しコンクリートは、水平面の確保、墨出し、作業効力向上の為に打設します。

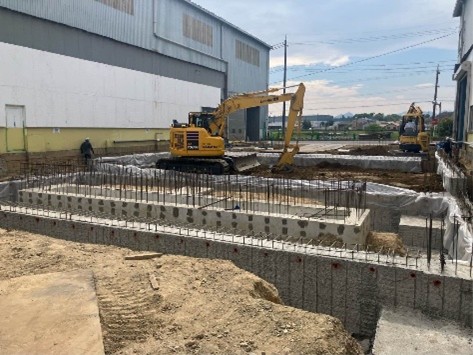

  • (株)スチールセンター亀山事業所6ヤード増築工事

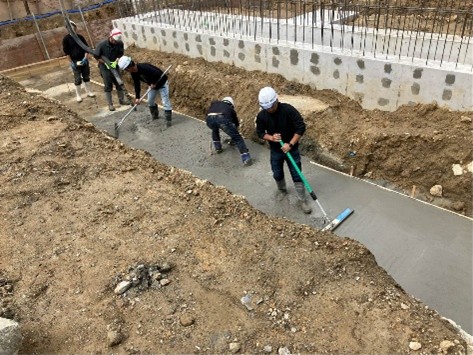

    均しコンクリート打設状況
  • (株)スチールセンター亀山事業所6ヤード増築工事
    基礎配筋状況

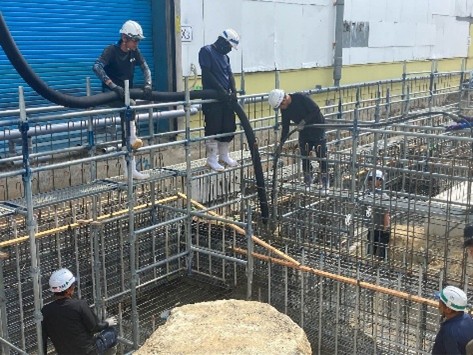

  • (株)スチールセンター亀山事業所6ヤード増築工事
    基礎コンクリート打設状況

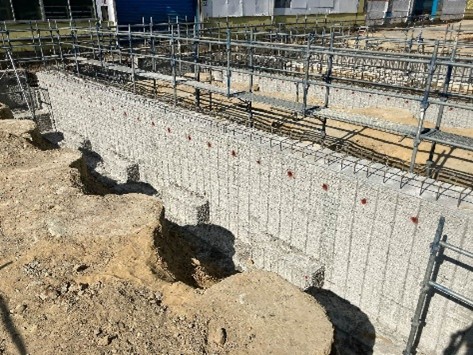

  • (株)スチールセンター亀山事業所6ヤード増築工事
    基礎コンクリート状況
  • (株)スチールセンター亀山事業所6ヤード増築工事
    土間下改良状況

基礎配筋は、鉄筋の径、本数、圧延マーク、配置の間違いがないか、鉄筋のかぶり厚さが確保できているか確認します。その後、基礎コンクリート打設を行います。
次回の工事レポートもお楽しみに!

工事進行中
